10月9日,浙江青田抽水蓄能電站項目10kV主線供電正式接入項目主施工區域,為后續大規模施工及設備安裝調試工作奠定了堅實基礎,同時也標志著青田抽蓄電站項目建設邁入了新階段。
35kV(10kV)供電工程項目作為保障項目籌建期現場施工用電重要一環,旨在通過建設一條施工用電專線,保障目前施工區域電力供應的安全穩定與后續青田抽蓄電站各工作面施工正常展開的用電需求。該工程在下庫區設35kV施工中心變。于35kV北山變?cè)鰯U(kuò)一回35kV間隔,接引1回35kV、1回10kV進線作為施工用電主供、備用電源,出線引至上庫區、下庫區及地下工程區等各主要用電負荷點。工程計劃架設10千伏架空線路共16.461千米,現已完成29.8%。主線與2號支線已全線貫通,4號支線至2號隧洞出口處已貫通。電桿桿立已完成47.8%;敷設10千伏電纜0.06千米;已安裝8臺變壓器,新建10千伏通電線路目前已覆蓋至交通洞工區、2號隧洞出口工區、通風洞與1號隧洞工區、雙坑口營地、下庫上壩公路遂洞口工區,基本滿足施工用電需求。

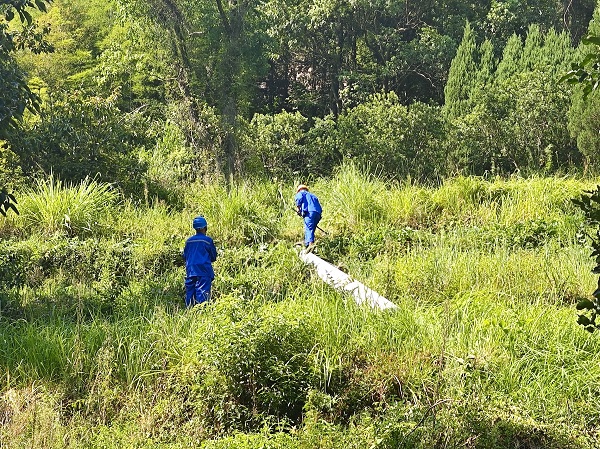

建設過程中,施工人員克服了地形復雜、氣候多變等重重困難,精心組織、科學施工,以“放假不放松,生產不停工”的狀態全力推進項目建設。
下一步,青田抽蓄將繼續發揚攻堅克難、勇于創新的精神,全力推進后續工程建設與調試,力爭電站早日實現并網發電,為地區經濟社會發展注入新的活力與動力。
