為深入學習貫徹習近平總書記關于共同富裕、“千萬工程”的重要論述和考察浙江重要講話精神,全面落實省委、省政府重大戰略部署,省環保集團堅持“以項目看發展論英雄”理念,積極推進慶元、青田抽水蓄能“千項萬億”工程建設工作。近日,慶元抽蓄項目迎來新進展,一起來看↓↓↓

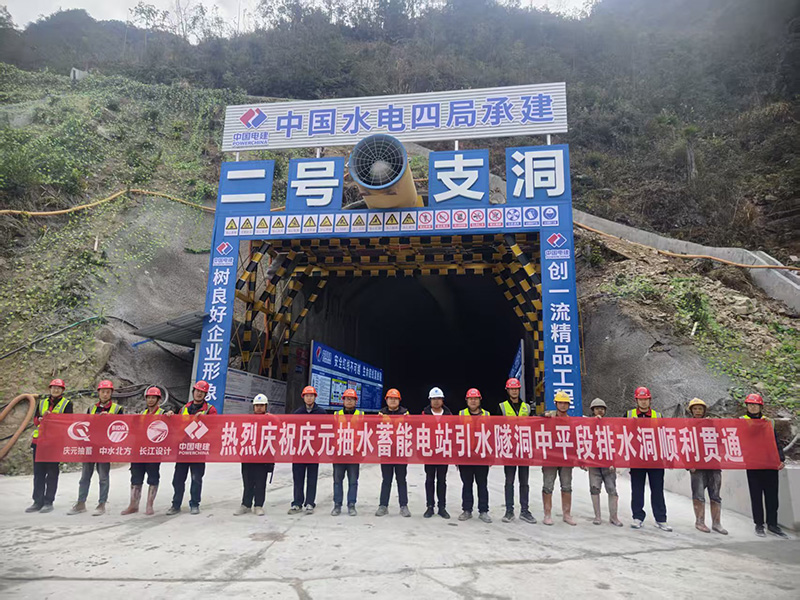

1月25日,慶元抽蓄關鍵節點——引水隧洞中平段排水洞(2號施工支洞)順利實現貫通,項目正式邁入引水系統施工核心階段,為后續引水隧洞主洞開挖、襯砌等關鍵工序的高效推進筑牢了堅實基礎。
該排水洞全長749.96m,洞口選址于下水庫軸線南側約400m處,底板高程769.0m,終點接入引水中平洞排水廊道,高程817.90m,綜合縱坡坡比達9%,開挖采用7.8m*8.4m城門洞型斷面。作為引水系統的關鍵配套工程,該排水洞貫通后兼具排水防護、運輸保障雙重核心功能,對引水系統后續施工意義重大。其貫通將有效疏導引水系統洞室周邊地下水,大幅降低地下水承壓,從根源上優化作業面施工環境,減少圍巖滲水、失穩等風險。同時搭建起引水隧洞中平段及上斜井開挖、中平段及下斜井的混凝土、下斜井鋼管高效運輸通道,為其后續引水隧洞主洞開挖、襯砌施工等關鍵工序創造了有利的條件。
自2025年8月11日完成首次爆破開挖以來,項目建設團隊克服圍巖滲水量大、地質條件多變等制約施工進度和安全的核心難題,強化現場安全管控,對圍巖變形、滲水量變化等指標進行動態監測,及時處置施工隱患,歷經167天晝夜奮戰,最終實現工程安全、精準、高效貫通,跑出抽蓄工程建設“加速度”
下一步,慶元抽蓄將全面總結復雜地質洞室開挖、地下水處理施工經驗,針對引水系統后續施工的難點、重點問題持續優化施工方案,以提質增效為核心,嚴把工程質量關、安全關、進度關,全力推進引水隧洞主洞開挖、襯砌及配套工程建設,加快推動項目建設進程,助力電站早日實現并網發電,為浙江省區域能源保障體系建設、新型電力系統構建注入強勁抽蓄動力。
